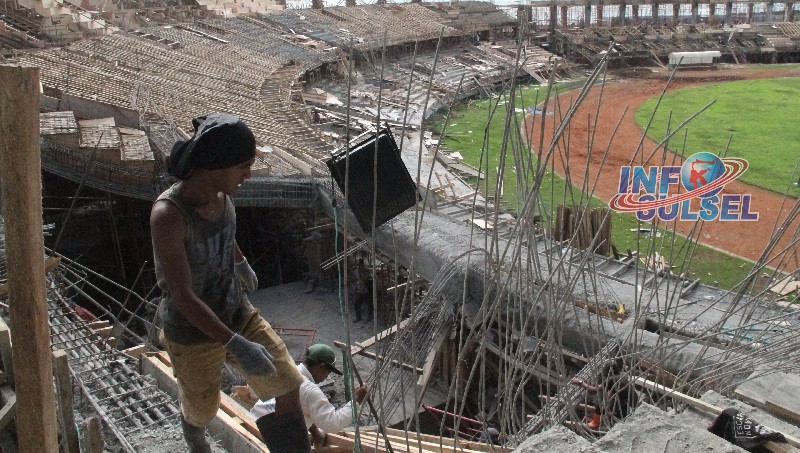

INFOSULSEL.COM, MAKASSAR – Stadion Barombong saat ini sedang dalam tahap penyelesaian. Diharapkan pengerjaannya rampung akhir tahun ini. Dalam tahap pengerjaan, Sabtu (2/12/2017), sore dua segmen yang sedang dalam proses pengecoran roboh. Posisinya di bagian tribun selatan.
Terkait robohnya bangunan tersebut, Konsultan Pengawas, PT Kanta Karya Abadi telah memberi penjelasan. Melalui surat resminya bernomor 02.01/B/KKU/X/2017, yang ditujukan kepada Dinas Kepemudaan dan Olahraga Sulsel selaku pengguna anggaran Stadion Barombong.
Dalam surat tersebut juga dijelaskan secara kronologi kejadian tersebut. Berikut kronologisnya :
1. Pada tanggal 24 November 2017 Pekerjaan begisting Tribun Utara (as 54 sampai as 55) selesai dikerjakan.
2. Tanggal 25 November 2017 sampai dengan 2 Desember kondisi di lapangan tidak dapat dilakukan pengecoran dikarenakan kondisi alam (hujan) serta akses jalan yang belum bisa dilalui becek dan berlumpur.
3. Tanggal 29 November 2017 dilakukan perbaikan akses jalan menuju lokasi pengecoran (area perbatasan tribun selatan dan barat).
4. Tanggal 30 November tidak dapat diadakan pengecoran dikarenakan bacing plan yang tidak atau belum siap.
5. Tanggal 1 Desember 2017 baru bisa dilakukan pengecoran di area tribune utara hanya 2 molen (sekitar 14m3), dikarenakan tidak ada pompa sebagai support pekejaan.
6. Tangga 2 Desember 2017 diadakan pengecoran, mulai jam 14.00 WITA di area selatan.
7. Pengecoran segmen pertama selesai jam 16.00 WITA, kemudian berlanjut di segmen berikutnya.
8. Saat pekerjaan segmen yang belum sempurna terisi beton, para pekerja menepi dikarenakan menunggu mobil beton selanjutnya.
9. Sekitar pukul 17.15 WITA beton yang belum sempurna terisi di area segmen tersebut roboh/runtuh.
10. Keruntuhan segmen yang baru dicor tersebut, menarik segmen disebelahnya ikut runtuh juga.
11. Dipastikan tidak ada korban jwa pada saat kejadian berlangsung, karena semua pekerja ada di wilayah aman keruntuhan.
Koordinator Struktur Konsultan Pengawas PT Kanta Karya Abadi Suwarto menyebutkan, hal ini bisa terjadi karena dua faktor, yaitu faktor teknis dan faktor cuaca ektrim.
“Faktor teknis, karena adanya ketidaksempurnaan pemasangan skofolding, dimana sambungan antara skofolding yang tidak rapat sehingga terjadi defleksi (penyimpangan arah) antara skofolding ketika menerima beban diatasnya,” ungkap Suwarto dalam pernyataan resminya.
Sementara untuk, faktor cuaca ekstrim, dikarenakan dudukan bawah skofolding yang melejit atau melesat dikarenakan media basah dikarenakan diguyur hujan terus menerus, dan mempengaruhi kualitas bahan cetakan.
Pihak kontraktor sendiri yakni PT Usaha Subur Sejahtera akan segera melakukan perbaikan terhadap segmen yang roboh seluas tujuh kali delapan meter (7 X 8 M).
